简述桥架的基本施工流程有哪些

2023-09-04 11:25:00

施工流程


1、预留孔洞


根据施工图标注的轴线部位,将预制好的木质框架,固定在标出的位置上,并进行调直找正,待现浇混凝土凝固模板拆除后,取下框架,并抹平孔洞口。


2、测量定位


根据设计图或施工方案,从电缆桥架始端至终端(先干线后支线)找好水平或垂直线(建筑 物如有坡度,电缆桥架应随其坡度),确定并弹出支吊架的具体位置。贵州桥架厂

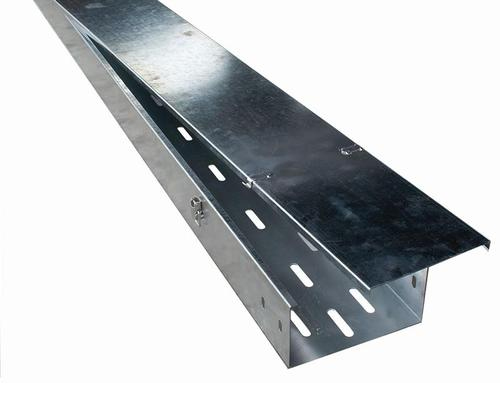

桥架

3、支、吊架安装


①用冲击钻钻孔,孔洞的直径误差不得超过十0.50.3mm,深度误差不得超过+3血,成 孔后应将孔内残存的碎屑清除干净。打孔的深度应以将膨胀螺栓的套管全部埋入孔洞内,表 面平齐为宜,用木槌或垫上木块后用铁锤将膨胀螺栓敲入洞内,螺栓固定后,其头部偏斜值 不应大于2mm。亦可采用带膨胀螺母的镀锌通丝吊杆。


②自制支架与吊架所用角钢规格不小30mmX30mmX4mm,圆钢直径不小于8mm0自制吊 支架必须按设计要求进行防腐处理。


③支架与吊架在安装时应挂线或弹线找直,用水平尺找平,也可用红外线水平仪找正找 平,以保证桥架安装的观感质量。


④轻钢龙骨上敷设桥架应独立设置卡具吊装或支撑系统,吊杆直径不应小于8mm。


⑤在钢结构上可用吊具进行安装。


4、桥架安装


①梯架、托盘用连接板连接,垫圈、弹簧垫、螺母紧固,螺母应位于梯架、托盘外侧。


②桥架与电气柜、箱、盒连接时,进、出线口处应用抱脚连接,并用螺丝紧固,末端应 加装封堵。


③桥架经过建筑物的变形缝(伸缩缝、沉降缝)时,桥架本身应断开,槽内用内连接板 搭接,一端不需固定。


④桥架的直角弯、三通、四通应采用厂家配套的相应部件,施工单位不宜自制;桥架盖 板应无翘角,接口应严密、整齐。


⑤电缆桥架在穿过防火墙及防火楼板时,应采取防火隔离措施。


5、接地线安装


①桥架全长应为良好的电气通路。镀锌制品的桥架搭接处用螺母、平垫、弹簧垫紧固后 可不做跨接地线。如果设计另有要求的,按设计施工。


②桥架在建筑变形缝处须做跨接地线,跨接地线要留有余量。
